«Турбогенератор не покупают — его подбирают под конкретный график нагрузки, доступное топливо и схему предприятия. Ошибка в выборе мощности на 20% превращает 8-летний проект окупаемости в 14-летний и хоронит экономику. Поэтому правильное ТЗ важнее, чем красивая брошюра поставщика.»
— главный энергетик промышленного холдинга, 18 лет опыта в собственной генерации

Когда главный энергетик предприятия говорит руководству «надо строить свою генерацию», он редко имеет в виду «купим турбогенератор и подключим к сети». На практике речь идёт о масштабной инженерной задаче, в которой выбор машины — лишь верхушка айсберга. Под водой остаются: вид топлива, режим работы 24/7 или сезонный, схема техприсоединения, тарифные категории, регуляторные тонкости, тепловая нагрузка предприятия, сценарии аварийного резервирования, окупаемость на горизонте 10–15 лет. В этом материале мы шаг за шагом разберём, как промышленный заказчик формирует требования к турбогенератору, на каких параметрах нельзя экономить и какие ошибки превращают красивый бизнес-кейс в дорогой памятник на территории завода.

Промышленный турбогенератор в машинном зале предприятия
Рис. 1. Турбогенератор средней мощности в машинном зале промышленного предприятия — типовая компоновка для проектов 8–25 МВт.

Контекст 2026: почему предприятия снова идут к собственной генерации

За последние три года в российской промышленности сложилось редкое для рынка совпадение факторов, при котором собственная генерация перестала быть «капризом главного энергетика» и превратилась в осмысленный экономический инструмент. С одной стороны, оптовая цена электроэнергии в первой ценовой зоне ОРЭМ устойчиво растёт темпом, заметно опережающим инфляцию. По данным АО «АТС» и публикациям НП «Совет рынка», средневзвешенная цена покупки на оптовом рынке для крупных потребителей в 2025 году вышла на уровень 6,8–7,5 ₽/кВт·ч с НДС, и в 2026 году ожидается продолжение роста за счёт ввода новых мощностей в рамках КОММод и КОМ НГО, индексации платы за мощность и удорожания нерегулируемых составляющих.

С другой стороны, у промышленных потребителей, особенно в нефтехимии, металлургии, целлюлозно-бумажной отрасли и пищевой промышленности, скопился ресурс, который многие годы просто терялся: попутный нефтяной газ на удалённых промыслах, отходящий пар после технологических процессов, низкопотенциальное тепло в системах охлаждения. Этот энергетический «отход» можно превратить в электрическую мощность с помощью паровой турбины, газовой турбины или установки на органическом цикле Ренкина (ОРЦ). Получается двойной выигрыш: сокращение платы за электроэнергию и утилизация ресурса, который иначе сжигался бы на факеле или сбрасывался в окружающую среду.

Третий фактор — регуляторный. Технологическое присоединение для крупного потребителя по постановлению Правительства РФ №861 в редакциях 2024–2025 годов остаётся длительной и капиталоёмкой процедурой: при заявленной мощности 6–15 МВт стоимость работ сетевой компании может достигать 200–500 млн рублей, а сроки — 18–24 месяцев. Параллельно с этим часть регионов России — Дальний Восток, юг европейской части, отдельные субъекты Сибири — испытывает локальный дефицит сетевой мощности, и сетевая организация просто отказывает в подключении или сдвигает сроки на «после 2028 года». В таких условиях собственный турбогенератор становится не альтернативой, а единственно возможным способом запустить новое производство в разумные сроки.

Что меняется в 2026 году

Главное отличие последних лет — собственная генерация перестала быть «дорогой и сложной». На рынке доступны отечественные паровые и газовые турбины мощностью от 0,5 до 60 МВт, российский электротехнический ряд (генераторы, возбуждение, защиты), отечественные АСУ ТП. Окупаемость даже на природном газе при текущих тарифах обычно укладывается в 4–7 лет, а на попутном газе или отходящем паре — в 2–3,5 года.

— по материалам открытых отраслевых аналитических обзоров ИПЭМ, АО «Силовые машины», 2025

Турбогенератор и турбогенераторная установка (ТГУ): из чего всё состоит

В обиходе слово «турбогенератор» часто употребляется как синоним всей установки, но строго говоря турбогенератор — это электрическая машина: генератор переменного тока, ротор которого приводится во вращение турбиной. На промышленном объекте редко поставляют «голый» генератор — закупают турбогенераторную установку (ТГУ): связку из турбины-привода, генератора, систем вспомогательных агрегатов, электротехнического оборудования и АСУ ТП. Без понимания структуры ТГУ корректно сформулировать требования к проекту невозможно.

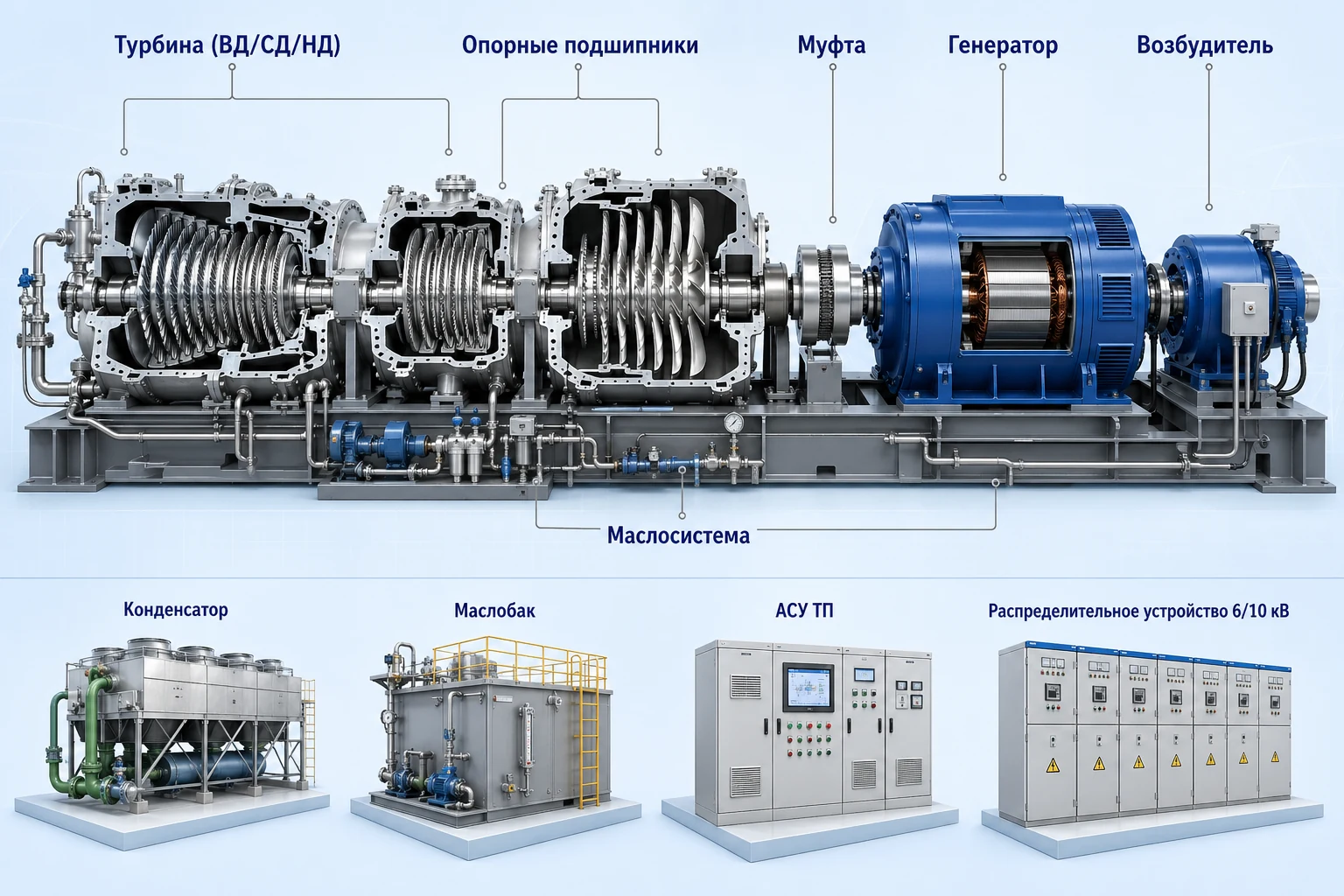

Структура турбогенераторной установки: турбина, муфта, генератор, возбудитель, маслосистема и вспомогательное оборудование
Рис. 2. Состав турбогенераторной установки: главный валопровод (турбина — муфта — генератор — возбудитель) и пять «опор» вспомогательного оборудования: конденсатор, маслосистема, АСУ ТП, распределительное устройство 6/10 кВ, система циркводы.

Функционально установку удобно разбирать на пять подсистем. Главный валопровод — турбина, муфта, генератор и возбудитель — работает как единое целое и определяет основной типоразмер машины. Тепломеханическая часть отвечает за подвод, расширение и отвод рабочего тела: котёл или ВЭР-источник, подводящий паропровод, регулирующая арматура, конденсатор или сетевой подогреватель. Маслосистема обеспечивает смазку подшипников, регулирование клапанов и в ряде случаев уплотнения; её надёжность — отдельный приоритет, потому что 30–40% внеплановых остановов на промышленных ТГУ связаны именно с ней. Электрическая часть включает генератор, систему возбуждения, силовой трансформатор (если требуется), генераторный выключатель и распределительное устройство 6/10 кВ. И, наконец, АСУ ТП с противоаварийной автоматикой связывает всё это в управляемое целое и интегрирует ТГУ в общезаводскую систему диспетчеризации.

Когда заказчик пишет в ТЗ только «турбогенератор 8 МВт, 6,3 кВ, 50 Гц», он рискует получить КП, в которых поставщики по-разному интерпретируют объём поставки: один включит конденсатор, другой посчитает его опцией; третий не запланирует пусковой маслонасос; четвёртый исключит шкаф ОПУ из своего объёма. Сравнивать такие предложения некорректно. Поэтому уже на этапе ТЗ полезно явно указать границы поставки и опираться на стандартный комплектный объём ТГУ, а не на «голый» турбогенератор.

Сценарии и схемы интеграции: куда пойдёт пар и куда пойдёт ток

Технологическая схема ТГУ задаётся не желанием заказчика, а тем, какую задачу решает установка. На практике встречаются четыре базовых сценария, и понимание, к какому из них относится ваш проект, сразу сужает круг подходящих машин.

Конденсационная схема (КЭС)

Весь пар расширяется в турбине до глубокого вакуума и сбрасывается в конденсатор. Электрический КПД 28–38%. Применяется, когда задача — только электроэнергия, тепловой нагрузки нет или она невелика. Подробнее — на странице конденсационных турбин.

С противодавлением (Р-турбина)

Турбина расширяет пар до промышленных параметров (0,1–1,3 МПа) и отдаёт его в технологию. Электрика становится «бесплатным побочным продуктом» — общий КПД установки достигает 80–90%. Идеально для предприятий с круглогодичной паровой нагрузкой.

Регулируемый отбор (П, ПТ, ПТР)

Часть пара отбирается на технологию или теплофикацию, остальной идёт в конденсатор. Универсальная схема для ТЭЦ предприятий: позволяет независимо управлять выработкой электричества и теплоснабжением.

Привод собственных нужд

Турбина крутит не генератор, а компрессор, насос или дымосос. Иногда совмещается с малой генерацией для собственного освещения и КИП. Подробнее — на странице приводных турбин.

Выбор сценария — фундаментальное решение, и поменять его на стадии монтажа невозможно. На практике у предприятия чаще всего есть тепловая нагрузка (отопление, ГВС, технологический пар), и тогда корректным ответом будет схема с противодавлением или регулируемым отбором, потому что только она даёт коэффициент использования топлива выше 80%. Если ставить КЭС там, где нужна когенерация, эффективность падает в два раза, и проект перестаёт окупаться. Обратная ошибка — поставить противодавленческую турбину туда, где нет стабильной паровой нагрузки: летом такая машина может оказаться без работы и месяцами стоять.

Ключевые параметры выбора: мощность, напряжение, частота, обороты, режим

Параметры турбогенератора связаны между собой и с параметрами турбины-привода в довольно жёсткие комбинации. На уровне ТЗ заказчик должен зафиксировать восемь чисел, и от них зависит почти всё последующее проектирование.

Параметр Что задаёт Типовые значения Чем критичен
Активная электрическая мощность, МВт Основной типоразмер машины и её удельную стоимость 0,5; 1,5; 4; 6; 12; 16; 25; 40 МВт Ошибка ±20% — рост LCOE на 12–18%
Коэффициент мощности cosφ Полную мощность генератора (МВ·А) 0,80; 0,85; 0,90 (опережающий/отстающий) Влияет на размер и тип возбуждения
Линейное напряжение, кВ Согласование с РУ предприятия 0,4; 6,3; 10,5; 15,75 кВ Определяет состав электрической части
Частота, Гц Синхронность с сетью 50 Гц (РФ, ЕЭС) Жёстко 50 Гц для сетевой работы
Частота вращения, об/мин Тип валопровода (прямой/через редуктор) 3000 об/мин (2р) или 1500 (4р) с редуктором Определяет габариты и стоимость
Режим работы Базовый, маневренный, аварийно-резервный 5500–8400 ч/год Влияет на ресурс и срок окупаемости
Граничные условия пара/газа Тип и схему турбины 2,4–13,8 МПа, 350–565 °C Согласование с источником ресурса
Климат и сейсмика Исполнение, материалы УХЛ4, У1, температура –50…+45 °C Сейсмостойкость до 9 баллов

Самая частая ошибка на этом этапе — выбирать мощность по пиковой потребности предприятия. На большом нефтехимическом или металлургическом производстве пик может в 1,8–2,5 раза превышать среднюю нагрузку. Если поставить турбогенератор «на пик», большую часть года он будет работать с КИУМ 30–40%, его удельная стоимость окажется в полтора раза выше расчётной, а резервы из сети всё равно понадобятся. Корректный подход — закрывать своей генерацией базовую нагрузку (примерно 70–80% от средней мощности предприятия) и докупать пиковые часы из сети, где стоимость высокой мощности перекладывается на оператора рынка.

Практический совет: прежде чем фиксировать мощность в ТЗ, постройте упорядоченную годовую кривую нагрузки (load duration curve) предприятия за два-три последних года. Точка пересечения этой кривой с уровнем 7000–7500 часов в году обычно и есть оптимальная мощность собственного турбогенератора. Разница между «так делать» и «так не делать» в LCOE составляет 15–25%.

Тип привода: паровая, газовая, ОРЦ, утилизационная — что когда использовать

Электрическая машина почти всегда одинаковая — синхронный или асинхронный генератор, — а вот привод может быть принципиально разным. Именно тип привода определяет, какое топливо потребуется, какой будет схема обвязки и какова реальная экономика. Чтобы заказчик не путался, мы свели четыре основных типа в одну сравнительную плашку.

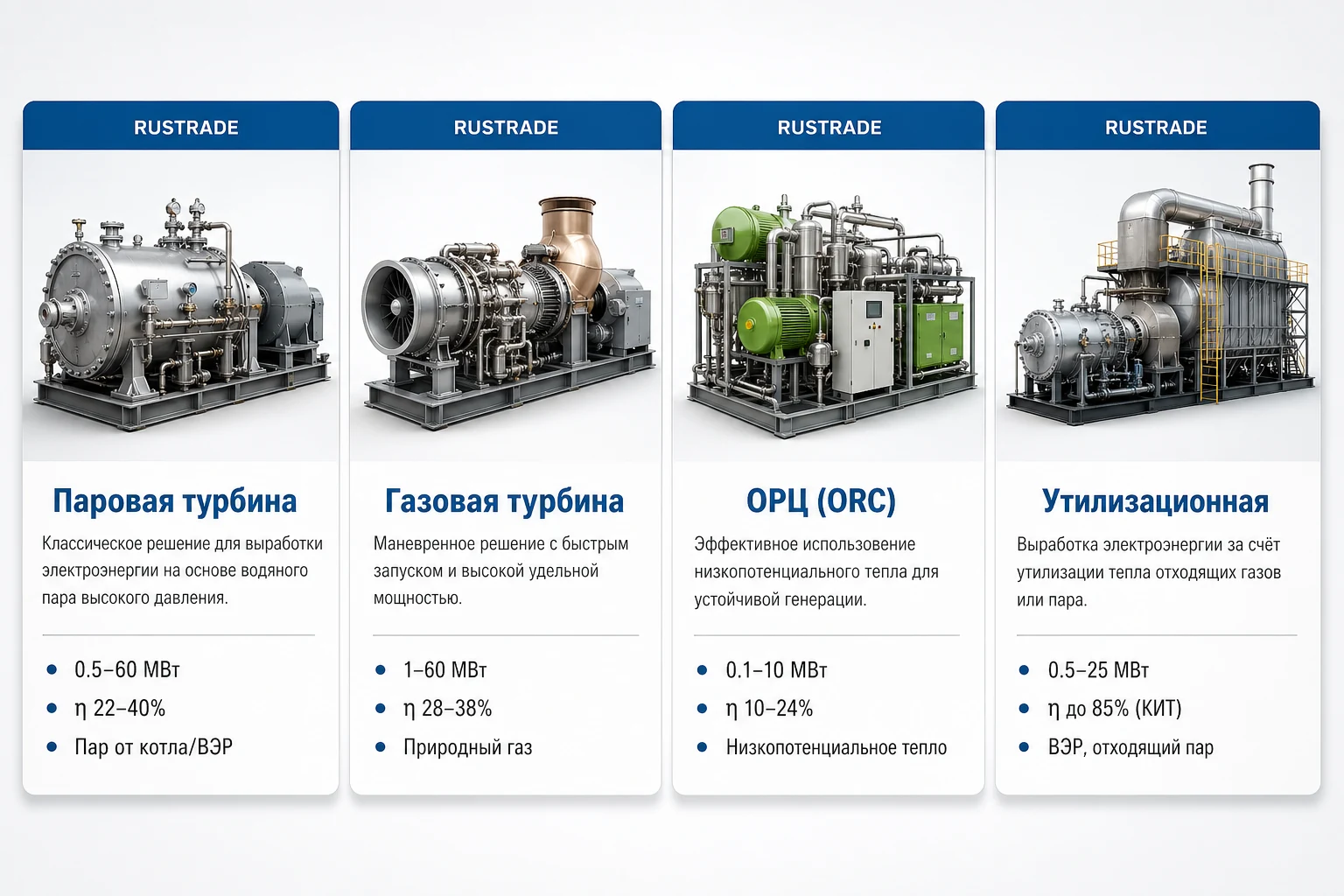

Сравнение паровой, газовой турбины, ORC и утилизационной установки
Рис. 3. Четыре основных типа приводов турбогенераторных установок и их рабочие диапазоны.

Паровая турбина — самый универсальный и наиболее массовый вариант для российской промышленности. Она работает в паре с котлом-утилизатором или паровым котлом и подходит как для крупных ТЭЦ, так и для малых ТГУ от 500 кВт. Электрический КПД конденсационной машины 28–38%, противодавленческой — 22–28%, но при когенерации общий КИТ достигает 85%. Подробное описание линейки представлено на странице паровых турбин РУСТРЕЙД и в материале паровые турбины малой мощности.

Газовая турбина идеально показывает себя там, где есть стабильное снабжение природным газом и нужен быстрый запуск. Современная промышленная ГТУ выходит на номинал за 15–25 минут, против 1,5–3 часов у ПТУ. Электрический КПД 28–38%, в комбинированном цикле (ПГУ) — до 55–60%. Минусы: высокие требования к чистоте топлива, чувствительность к изменению атмосферных условий (температура, давление), дорогой капитальный ремонт горячей части.

Установка на органическом цикле Ренкина (ОРЦ, ORC) — это специальный случай, когда у предприятия есть низкопотенциальный тепловой источник: отходящие газы после печей, охлаждающая вода с температурой 80–150 °C, геотермальная вода, биомасса. ОРЦ работает на органическом теплоносителе с низкой температурой кипения (силикон, изобутан, R245fa), извлекая электроэнергию там, где паровая турбина уже неэффективна. Мощности 0,1–10 МВт, КПД 10–24%, окупаемость на «бесплатном» теплоносителе — 2–4 года.

Утилизационная установка — это любая ТГУ, работающая на вторичных энергоресурсах (ВЭР): отходящем паре, продуктах сгорания, дымовых газах. Чаще всего под этим термином понимают именно паротурбинную установку с котлом-утилизатором за технологическим агрегатом. Стоимость электроэнергии получается минимальной (LCOE 1,5–2,5 ₽/кВт·ч), окупаемость может составить 1,5–3 года. Но требуется глубокий технологический аудит источника ВЭР: расход, параметры, стабильность во времени.

Электрическая часть: синхронный или асинхронный, возбуждение, охлаждение, защиты

Если выбор привода диктуется рабочим телом и задачей, то выбор генератора и его обвязки диктуется режимом работы и параметрами сети предприятия. Здесь у заказчика есть три ключевые развилки.

Развилка №1: синхронный или асинхронный генератор. Подавляющее большинство турбогенераторов от 1 МВт и выше выполняются синхронными. Преимущества — самостоятельная выработка реактивной мощности, возможность работы в островном режиме (без сети), регулируемое cosφ. Минусы — необходимость системы возбуждения и более сложного релейной защиты. Асинхронный генератор проще и дешевле, но он не может выдавать реактивную мощность и не работает в островном режиме без сети возбуждения; его область — малые установки 100–1500 кВт, работающие параллельно с сильной сетью.

Развилка №2: система возбуждения. У синхронного генератора есть две конкурирующие архитектуры: статическая тиристорная (СТС) с подачей тока в обмотку ротора через щётки и контактные кольца — и бесщёточная (БСВ) с вращающимся выпрямительным мостом на валу.

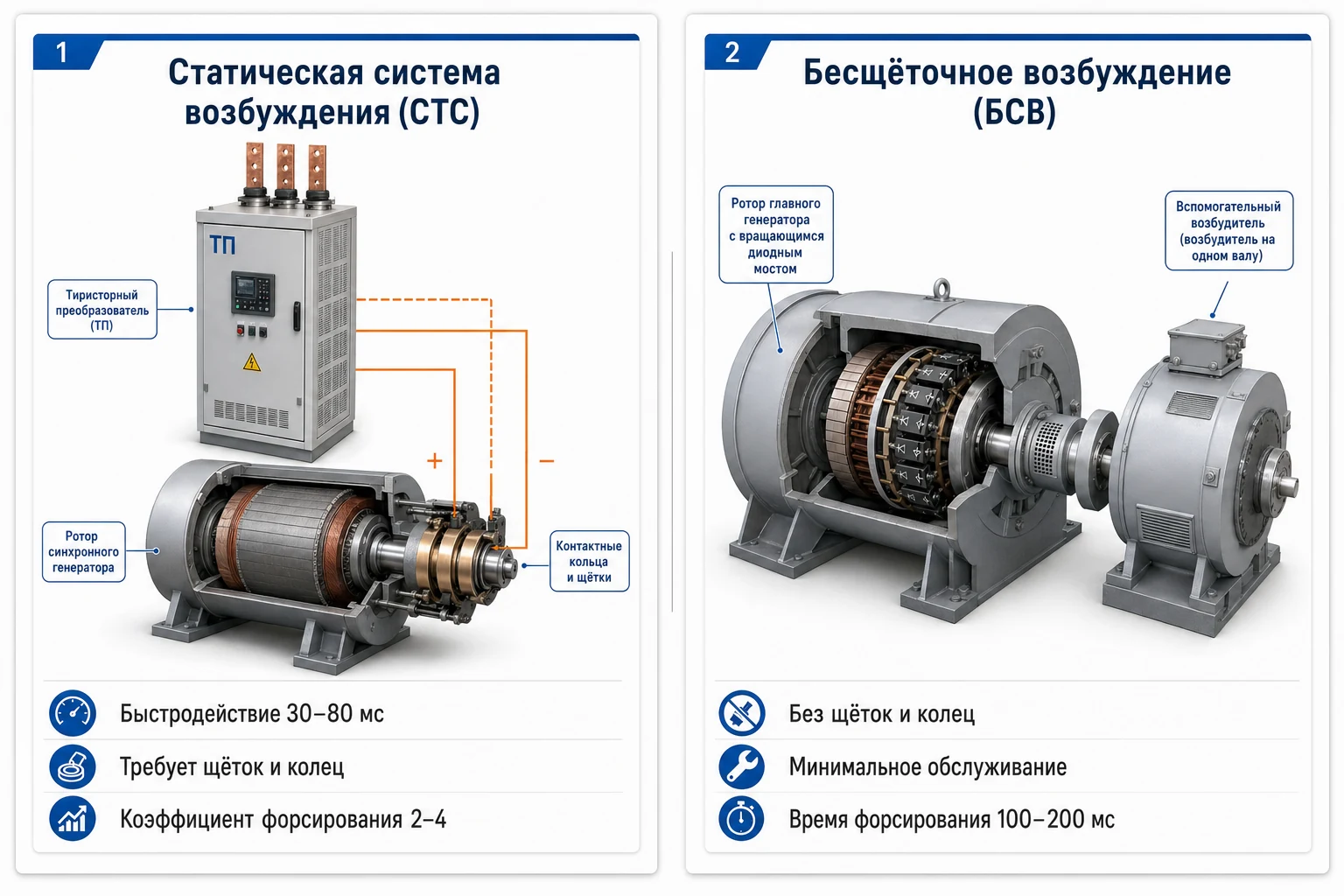

Сравнение статической и бесщёточной систем возбуждения турбогенератора
Рис. 4. Статическая и бесщёточная системы возбуждения: что выбирают для промышленных ТГУ.

СТС обеспечивает максимальное быстродействие (30–80 мс на отработку команды на форсирование) и коэффициент форсирования 2–4, что критично для устойчивости в момент короткого замыкания. Минус — наличие щёток и колец, требующих регулярного обслуживания (раз в 6–12 месяцев) и склонных к искрению. БСВ полностью устраняет щёточный аппарат, минимизируя сервис, но проигрывает в быстродействии (100–200 мс) — для большинства промышленных задач, где островной режим — исключение, а не правило, этого достаточно.

Развилка №3: способ охлаждения. Здесь решающим фактором становится мощность. До 25 МВт практически безальтернативно воздушное охлаждение: оно простое, ремонтопригодное, не требует газоподготовки. От 25 до 200 МВт уже стоит рассматривать водородное охлаждение, которое в 14 раз эффективнее воздушного по теплопроводности и позволяет сделать машину компактнее. Свыше 200 МВт — водяное охлаждение статора с деминерализованной водой через полые проводники.

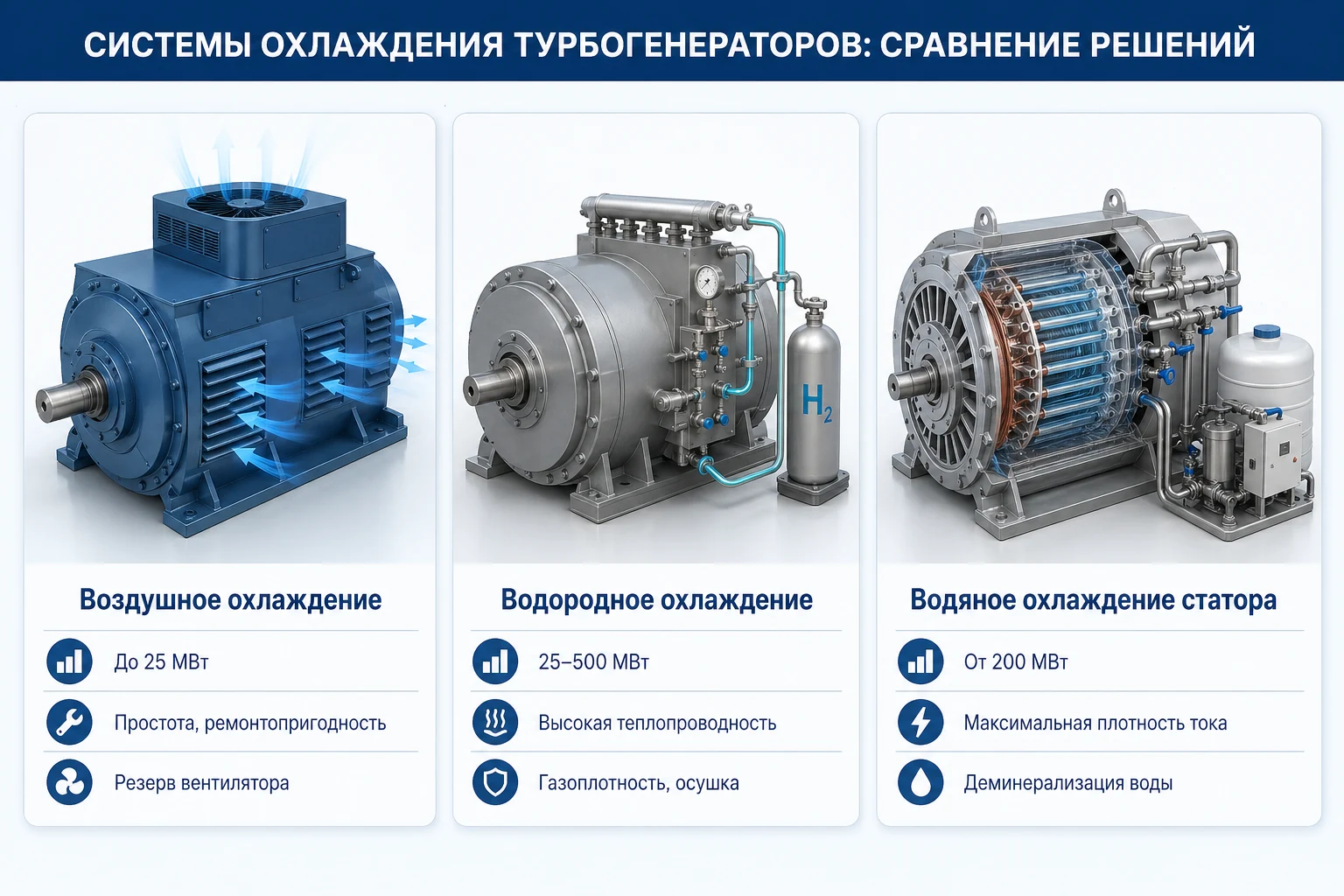

Воздушное, водородное и водяное охлаждение турбогенератора
Рис. 5. Системы охлаждения турбогенераторов: что выбирают для разных диапазонов мощности.

Защиты и автоматика — отдельная история, в которой нельзя экономить. Минимальный комплект для турбогенератора 6,3 кВ: дифференциальная защита генератора, защита от замыканий на землю в обмотке статора, защита от потери возбуждения, защита от обратной мощности (моторного режима), защита от асинхронного хода, температурный контроль обмоток и подшипников, виброконтроль с уставками по ISO 7919/10816. Современный шкаф РЗА реализует все эти функции на микропроцессорных терминалах, и его стоимость обычно составляет 3–5% от стоимости самой машины — экономить здесь нет смысла.

Когенерация: «электричество — это бонус», а не главный продукт

Если у предприятия есть стабильная тепловая нагрузка (технологический пар, отопление, ГВС), правильный ответ почти всегда — когенерационная схема. Это связано с физикой: когда вы пускаете пар через турбину «по пути в технологию», вы получаете электричество практически без дополнительного топлива — то, что в обычной паровой котельной выбрасывалось бы через редукционно-охладительную установку (РОУ), теперь вращает генератор. Коэффициент использования топлива в такой схеме достигает 80–88% против 32–38% в чисто конденсационной выработке.

Чтобы понять логику, представим типичный пример из пищевой промышленности. Сахарный завод потребляет 60 т/ч пара 1,2 МПа на технологию (выпарка, диффузия, сушка) и 4 МВт электричества на двигатели и ОВК. До модернизации он покупал 4 МВт из сети по 7 ₽/кВт·ч и получал пар через РОУ от собственного котла высокого давления. После установки противодавленческой турбины 5 МВт между котлом и технологией: тот же пар с тем же расходом, но по дороге он крутит турбину и генерирует 4 МВт электричества. Завод полностью закрывает собственное потребление, расход газа на котёл вырос лишь на 4–6% (на покрытие потерь в турбине), окупаемость проекта — 28 месяцев. Похожие задачи мы разбирали в кейсе сахарного завода.

Почему это работает

В когенерации электроэнергия по сути является побочным продуктом давления, которое всё равно нужно сбросить с 13 МПа до 1,2 МПа на технологию. Дросселировать через РОУ — значит выкинуть ценную энергию в виде тепла; пропустить через турбину — превратить эту энергию в ток. Поэтому LCOE на собственной когенерации может опуститься до 2–3 ₽/кВт·ч даже на дорогом природном газе.

— инженер-теплотехник, ведущий проектов промышленных ТЭЦ

Перед тем, как выбрать тип турбогенератора, ответьте на три вопроса: 1) есть ли у предприятия стабильная тепловая нагрузка круглый год; 2) какой минимальный расход пара на технологию во внепиковые периоды (для выбора нижней границы регулирования); 3) можно ли организовать тепловой аккумулятор для сглаживания неравномерности. Ответы определят, какая схема — Р, ПР или ПТ — окажется оптимальной.

Топливный баланс: газ, попутный газ, мазут, биомасса, отходящий пар

В классической экономике турбогенератора 60–75% операционных затрат за 15 лет эксплуатации составляет топливо. Поэтому первый и самый важный вопрос на старте проекта — что предприятие готово сжигать или утилизировать.

Источник энергии Цена в 2026, руб. LCOE для ТГУ, ₽/кВт·ч Ограничения
Природный газ магистральный 5500–7800 / 1000 нм³ 3,8–5,0 Точка подключения, лимит ГРО
Попутный нефтяной газ условная стоимость 0–1500 ₽/тыс. нм³ 1,8–2,8 Стабильность состава, серосодержание
Мазут М-100 32 000–45 000 / т 5,5–7,5 Хранение, экология, разогрев
Уголь каменный 3500–6000 / т 3,0–4,5 Золоудаление, экология
Биомасса (щепа, лузга) 1500–3500 / т 2,5–4,0 Логистика, влажность, сезонность
Отходящий пар (ВЭР) условно 0 1,5–2,5 Стабильность параметров источника

Особое место занимает попутный нефтяной газ (ПНГ). Постановление Правительства РФ №1148 обязывает нефтедобывающие компании достичь показателя полезного использования ПНГ не ниже 95%, и за каждый кубометр сожжённого на факеле газа предприятие платит экологический сбор с повышающими коэффициентами. Поэтому собственная электростанция на ПНГ — это не только дешёвая электроэнергия, но и способ закрыть нормативное требование. Мы подробно разбирали это решение в кейсе нефтедобывающего предприятия: установка ПТУ 12 МВт на ПНГ окупилась за 26 месяцев, в основном за счёт экономии на штрафах.

Для биомассы (отходов деревообработки, лузги подсолнечника, лигнина ЦБП) важно правильно оценить логистическое плечо: при стоимости щепы 2500 ₽/т и тепловыделении 11 МДж/кг электроэнергия выходит дешёвой, но если возить топливо за 200 км по бездорожью, экономика рушится. Перед запуском проекта на биомассе обязательно делается логистическая модель и проверяется доступность сырья на 10–15 лет вперёд.

Экономика: CAPEX, OPEX, TCO и LCOE — четыре главные цифры в кейсе

Когда финансовый директор спрашивает «зачем нам своя генерация», главные аргументы — четыре цифры: CAPEX (сколько стоит построить), OPEX (сколько стоит эксплуатировать), TCO (сколько обойдётся владение за 10–15 лет) и LCOE (приведённая стоимость 1 кВт·ч с учётом времени денег). Разберём каждую на конкретных ориентирах.

Удельный CAPEX турбогенераторной установки в рублях на киловатт зависит от мощности, типа привода и комплектности. Для типовой паротурбинной ТГУ российского производства в 2026 году ориентиры выглядят так: 0,5 МВт — около 145 тыс. ₽/кВт, 5 МВт — 65 тыс. ₽/кВт, 12 МВт — 52 тыс. ₽/кВт, 25 МВт — 47 тыс. ₽/кВт. Обратите внимание, как сильно работает эффект масштаба: проект на 12 МВт удельно дешевле, чем три проекта по 4 МВт.

График требует JavaScript для отрисовки.

Структура CAPEX в типовом проекте 8–12 МВт в РФ выглядит примерно так: 48% — собственно турбогенератор и вспомогательное оборудование, 18% — строительно-монтажные работы, 12% — технологическое присоединение и сетевые работы, 7% — АСУ ТП и КИП, 6% — проектная и рабочая документация (подробнее о ПД и РД), 4% — пусконаладка и обучение, 5% — резерв на непредвиденные расходы. Знание этой структуры помогает на этапе ТЗ корректно бюджетировать смежные работы — заказчики часто не закладывают тех. присоединение и удивляются росту итоговой стоимости проекта на 15–20%.

График требует JavaScript для отрисовки.

Самый важный показатель для сравнения проектов — LCOE (Levelized Cost of Electricity), приведённая стоимость 1 кВт·ч за весь жизненный цикл с учётом ставки дисконтирования. Для собственной генерации на типичной российской площадке в 2026 году LCOE укладывается в широкий диапазон 1,5–6,0 ₽/кВт·ч в зависимости от топлива. Для сравнения: средняя цена покупки электроэнергии для крупного промышленного потребителя в первой ценовой зоне ОРЭМ в 2026 году ожидается на уровне 7,0–7,5 ₽/кВт·ч, а на розничном рынке для небольшого предприятия — 9–11 ₽/кВт·ч.

График требует JavaScript для отрисовки.

А вот как выглядит кумулятивный денежный поток для типичной задачи (8 МВт, 7000 ч/год, газовая ПТУ): своя генерация требует 700 млн ₽ CAPEX в нулевой год и затем добавляет ~115 млн ₽/год на топливо и эксплуатацию; покупка из сети не требует CAPEX, но платежи 403 млн ₽ в первом году растут на 7% в год. Точка пересечения кривых — около 2,5 лет, после неё проект приносит чистую выгоду на горизонте 10 лет порядка 3,7 млрд рублей.

График требует JavaScript для отрисовки.

Из-за большого количества переменных (стоимость топлива, КИУМ, ставка финансирования, сценарий тарифа) LCOE и TCO для конкретного предприятия должны рассчитываться индивидуально, но порядок чисел всегда даёт быстрый ответ на вопрос «стоит ли вообще запускать проект».

Регуляторика 2026: ОРЭМ, технологическое присоединение, рынки и налоги

Технически грамотный проект может разбиться о юридические ограничения, если на этапе концепции не учесть, к какой регуляторной модели относится ваше предприятие. В России собственная генерация регулируется на стыке нескольких актов: ФЗ «Об электроэнергетике» №35-ФЗ, постановления Правительства о работе ОРЭМ, постановление №861 о технологическом присоединении, региональные приказы по тарифам.

Оптовый рынок электроэнергии и мощности (ОРЭМ). Если суммарная установленная мощность вашей собственной генерации превышает 25 МВт, она автоматически попадает под регулирование ОРЭМ: вы становитесь субъектом оптового рынка со всеми вытекающими — обязательной продажей мощности на КОМ, регламентированными графиками подачи ценовых заявок, штрафами за отклонения. Многие предприятия с собственной мощностью 30–50 МВт проектируют две машины меньшего номинала (например, 2×15 МВт), чтобы не выйти за порог ОРЭМ и работать на розничном рынке как «потребитель с собственной генерацией». Это даёт значительно больше операционной свободы.

Розничный рынок и квалификация. Если установленная мощность ниже 25 МВт, предприятие квалифицируется как «потребитель с собственной генерацией» на розничном рынке. В этом случае избыток электроэнергии можно продавать гарантирующему поставщику по нерегулируемой цене первой ценовой зоны минус сетевая составляющая. На практике это даёт цену продажи 4–5 ₽/кВт·ч, что заметно ниже стоимости покупки, но всё же делает экспорт возможным и юридически чистым.

Технологическое присоединение по ПП №861. Стоимость присоединения генератора к сети измеряется в сотнях тысяч и миллионах рублей за киловатт, и она может перевернуть экономику проекта. В 2024–2025 годах для генерации 6–15 МВт сетевые компании выставляли счета на 200–500 млн рублей за реконструкцию ПС и линий. Поэтому уже на этапе ТЗ важно получить технические условия (ТУ) и предварительную смету тех. присоединения — без этих документов проект нельзя бюджетировать.

Налоги и амортизация. Собственная электростанция — это основное средство с группой амортизации 8–10 лет в зависимости от типа турбины, что позволяет существенно снизить налогооблагаемую базу за счёт ускоренной амортизации (с коэффициентом до 3 для энергоэффективного оборудования по постановлению Правительства РФ). Также по статье 259.3 НК РФ можно применять амортизационную премию до 30% для основных средств 3–7-й групп.

Регуляторный чек-лист перед стартом: 1) получить технические условия от сетевой компании на параллельную работу; 2) согласовать с региональным РЭК, в каком статусе будет работать установка; 3) при экспорте электроэнергии — заключить договор купли-продажи с гарантирующим поставщиком; 4) для ПНГ-проектов — оформить разрешение на сжигание у Росприроднадзора; 5) для всех проектов — получить разрешение Ростехнадзора на эксплуатацию ОПО.

Интеграция турбогенератора в схему предприятия

На бумаге турбогенератор — отдельный объект, на стройплощадке — узел в большой системе. Правильная интеграция в существующую электрическую и тепловую схему предприятия часто оказывается не менее сложной задачей, чем сам подбор машины.

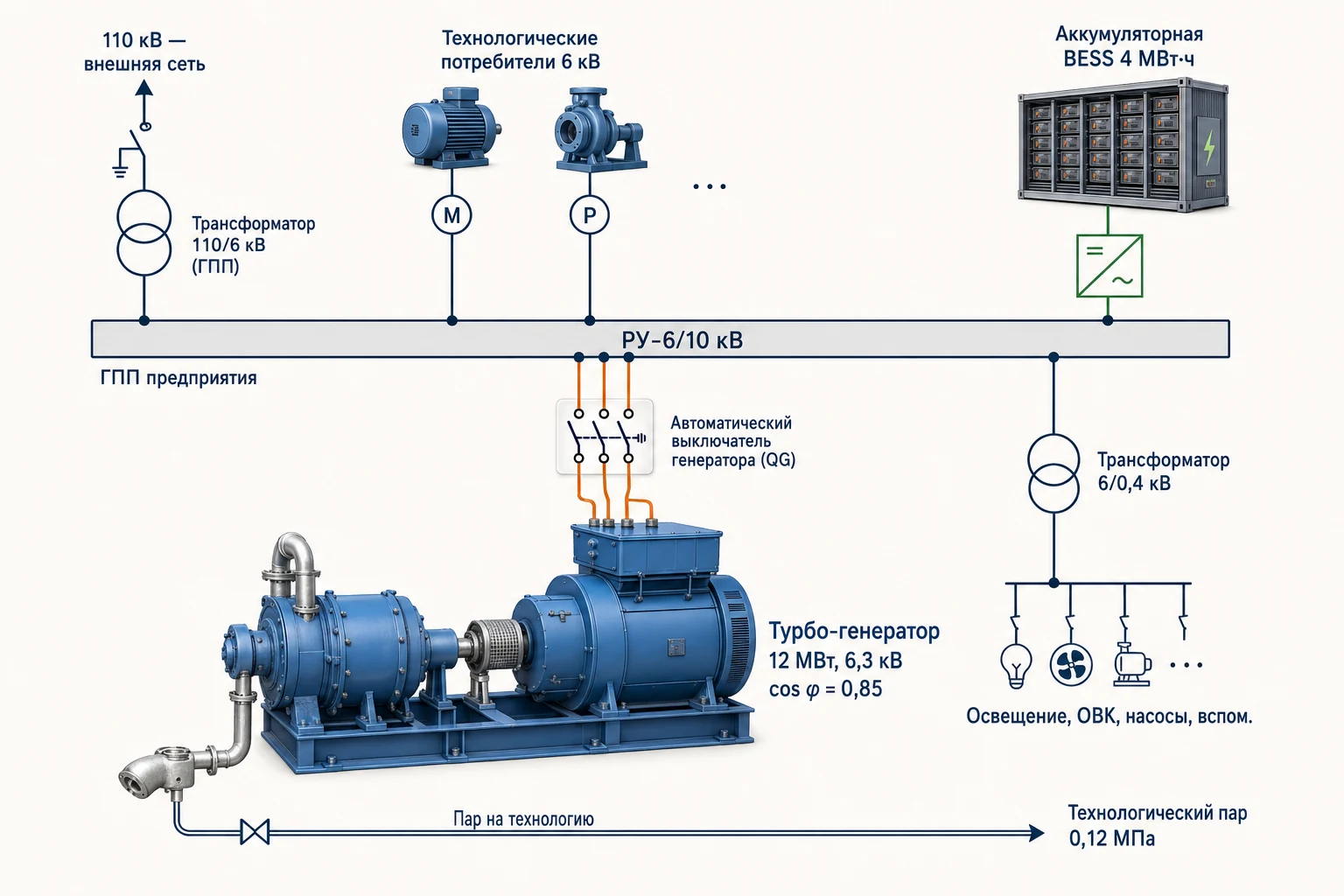

Однолинейная схема интеграции турбогенератора в сеть предприятия
Рис. 6. Типовая однолинейная схема интеграции турбогенератора 12 МВт, 6,3 кВ в сеть промышленного предприятия — с подключением через шины РУ-6 кВ, генераторным выключателем и опциональным накопителем BESS.

В большинстве случаев генератор включается на собственное напряжение 6,3 или 10,5 кВ через генераторный выключатель и подаёт мощность на шины РУ предприятия. ГПП завода с трансформатором 110/6 (или 110/10) кВ продолжает быть точкой связи с внешней сетью, через неё импортируется недостающая мощность и при необходимости экспортируется избыток. Такая схема — резервированная: при отказе турбогенератора предприятие автоматически переключается на питание из сети без перебоя.

Для предприятий с пиковой нагрузкой и высоким тарифом на пиковые часы всё чаще проектируют гибридные системы: турбогенератор работает в базовом режиме, а пики покрывает аккумулятор электроэнергии (BESS) на 2–6 МВт·ч. Это решение особенно эффективно при тарифной модели по диапазонам (двух- или трёхставочный тариф), потому что позволяет полностью «срезать» пиковые часы и экономить дополнительно 8–15% на платежах за электроэнергию.

Отдельный вопрос — устойчивость в момент короткого замыкания во внешней сети. Когда генератор работает параллельно с сетью, при внешнем КЗ он подаёт ток подпитки и должен либо удерживаться (для крупной сильной сети), либо отключаться (для слабой сети с риском нарушения устойчивости). Проектировщик выбирает уставки релейной защиты на основе расчётов в программных комплексах ETAP, DigSILENT или отечественных RastrWin/АРМ СРЗА.

Этапы внедрения: от аудита до сервиса

Реальная дорожная карта проекта собственной генерации занимает 12–18 месяцев от подписания ТЗ до приёмочных испытаний — и это при условии, что заказчик не меняет требований по ходу и нет регуляторных задержек. Шесть базовых этапов выглядят так.

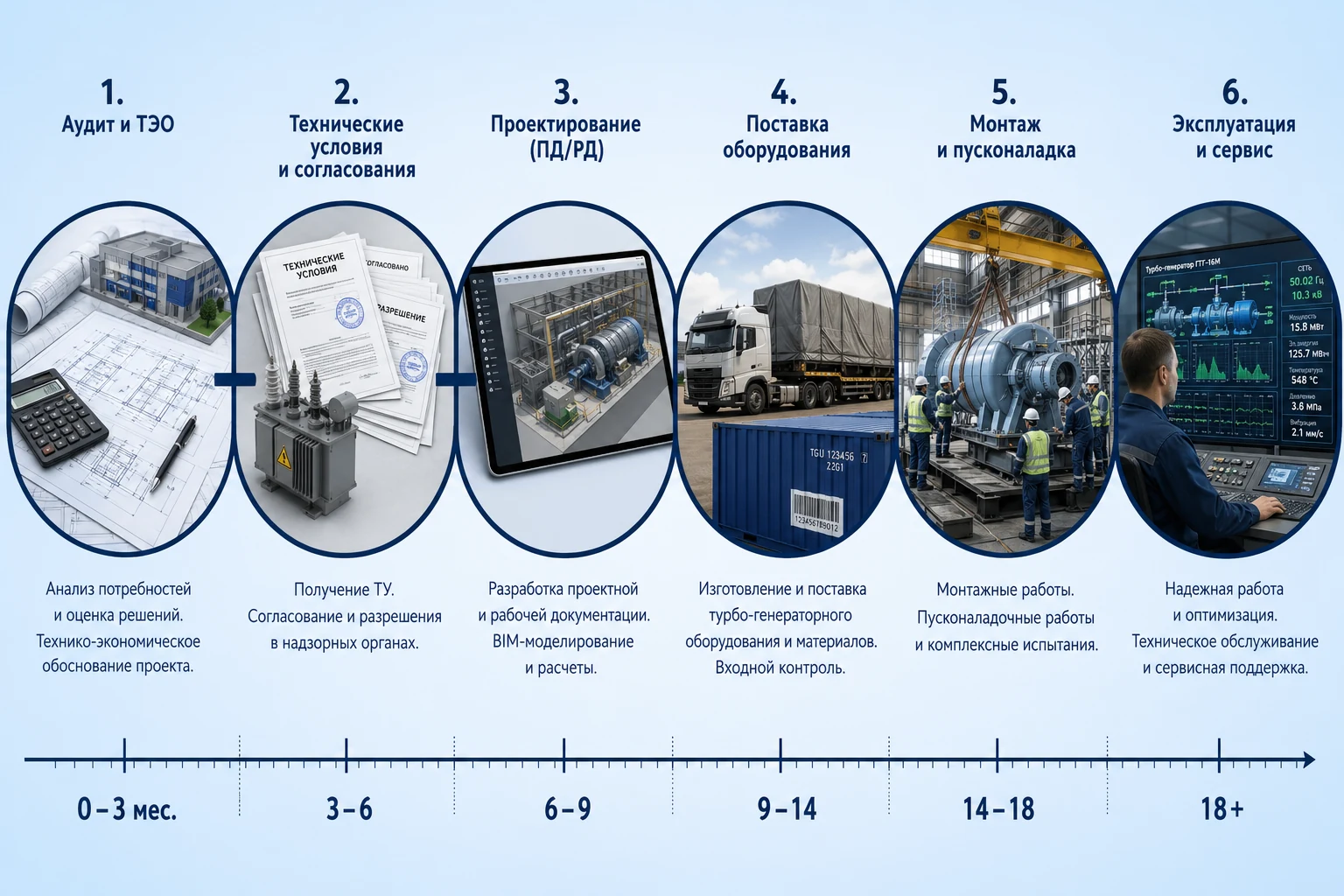

Дорожная карта проекта собственной генерации: от аудита до сервиса
Рис. 7. Шесть этапов внедрения проекта собственной генерации на промышленном предприятии.
1
Аудит и ТЭО (0–3 месяца)

Анализ годовых графиков нагрузки, балансов пара и тепла, тарифов, доступного топлива. Расчёт LCOE/TCO для 2–3 концептуальных вариантов. Выбор «победителя» и фиксация мощности, типа привода и схемы.

2
Технические условия и согласования (3–6 месяцев)

Получение ТУ от сетевой компании, согласование с ГРО (для газа), Ростехнадзором, Росприроднадзором. Подача заявки на технологическое присоединение и заключение договора.

3
Проектирование ПД и РД (6–9 месяцев)

Разработка проектной документации по 87-ПП и рабочей документации по маркам (ТМ, КЖ, КМ, ЭМ, АК, ОВ, ВК). Сопровождение экспертизы. Подробнее — на странице проектирования ПД и РД.

4
Поставка оборудования (9–14 месяцев)

Производство турбогенератора, вспомогательного оборудования, шкафов АСУ ТП и РЗА. Параллельно — выполнение СМР на площадке: фундаменты, здание, кабельные эстакады, трубопроводы.

5
Монтаж и пусконаладка (14–18 месяцев)

Монтаж главного агрегата, вспомогательных систем, прокладка кабелей. Индивидуальные испытания оборудования, комплексное опробование на холостом ходу, синхронизация с сетью, нагрузочные испытания.

6
Эксплуатация и сервис (18+ месяцев)

Передача в эксплуатацию, обучение персонала, заключение сервисного контракта. Регулярные осмотры, плановые остановы (раз в 4–6 лет), капитальный ремонт (раз в 8–12 лет).

Типичные ошибки заказчиков и как их избежать

За последние 10 лет в нашей практике мы насчитали 12 повторяющихся ошибок промышленных заказчиков на этапе подготовки и реализации проектов собственной генерации. Вот шесть самых дорогих — каждая из них стоила конкретным предприятиям от десятков миллионов рублей до полного провала проекта.

1. Выбор мощности «на пик»

Турбогенератор подбирается на максимум потребления, а не на базу. КИУМ падает до 30–40%, проект окупается в 2 раза дольше. Решение — анализ годовой кривой нагрузки и базовая мощность на 70–75% средней.

2. Игнорирование тепловой нагрузки

Покупается КЭС-машина там, где есть стабильная паровая нагрузка. КИТ 35% вместо 85%, экономика хуже в 1,5–2 раза. Решение — всегда сначала закрыть тепловой баланс, а потом выбирать тип турбины.

3. Забыли про техприсоединение

В бюджет не заложена плата сетевой компании за реконструкцию ПС и линий — а она достигает 200–500 млн ₽. Решение — получить ТУ и предварительную смету ДО утверждения CAPEX.

4. Сравнивают КП «голый турбогенератор»

В одном КП включён конденсатор, во втором нет; в третьем нет пускового маслонасоса. Сравнение бесполезно. Решение — типовой объём поставки в ТЗ и таблица сравнения опций.

5. Сэкономили на АСУ ТП и РЗА

Поставили дешёвые контроллеры, упростили защиты. Через 2–3 года — отказы, ложные срабатывания, аварии. Решение — современные микропроцессорные терминалы и резервирование.

6. Не заключили сервисный контракт

Турбогенератор куплен, эксплуатируют «своими силами». Через 5 лет — нужен капремонт, но завод-изготовитель не даёт срочных запчастей. Решение — сервисный контракт с ТО на 5–10 лет.

Стоит отметить, что почти все эти ошибки уходят корнями к одной первопричине: проект ведут не специалисты по собственной генерации, а универсальные подразделения предприятия (производственный отдел, ремонтная служба, ОКС). Опыт показывает, что один из ключевых факторов успеха — выделенная команда проекта (внутренняя или внешняя), которая тащит его от ТЭО до приёмки.

Чек-лист подготовки ТЗ для запроса коммерческого предложения

Качество коммерческих предложений, которые вы получите от поставщиков, на 80% зависит от качества вашего ТЗ. Хорошо подготовленное ТЗ — это не «голый перечень параметров», а структурированный документ, в котором ясно прописаны цели проекта, условия эксплуатации, схема, состав поставки и критерии оценки.

Чек-лист ТЗ на турбогенератор
Рис. 8. Восемь обязательных разделов в ТЗ на турбогенератор. По каждому из них поставщик должен иметь ответ.
  • Цели проекта и режим эксплуатации. Базовая, маневренная или резервная генерация. Часы работы в год. Сезонность. Допустимое количество пусков в год.
  • Электрическая нагрузка. Минимальная, средняя и пиковая мощность по часам. Годовой график. cosφ. Качество электроэнергии (требования к гармоникам, ГОСТ 32144).
  • Тепловая нагрузка. Расход и параметры пара на технологию (давление, температура, влажность). График теплопотребления. Сезонные колебания.
  • Топливо и его параметры. Тип (природный газ, ПНГ, мазут, биомасса). Состав, теплотворная способность, давление подвода. Лимит ГРО.
  • Условия техприсоединения. Точка подключения (110/35/10/6 кВ). Уставка по выдаче мощности в сеть. Требования к РЗА сетевой компании.
  • Площадка. Габариты, существующие здания, фундамент, грузоподъёмный кран. Климатическое исполнение. Сейсмика.
  • Объём поставки. Перечень оборудования (турбогенератор, вспомогательные системы, АСУ ТП, РЗА, КИП). Граница поставки. Опции и резервирование.
  • Бюджет, сроки, гарантии. Целевой CAPEX и горизонт окупаемости. Сроки поставки и ПНР. Гарантия. Сервисные контракты на 5–10 лет.

Если все восемь разделов в ТЗ заполнены конкретными цифрами, поставщик за 2–3 недели подготовит детальное технико-коммерческое предложение, в котором есть всё необходимое для принятия инвестиционного решения. Если же ТЗ содержит только «турбогенератор 8 МВт, 6 кВ» — ждать содержательного КП не стоит. Готовое типовое ТЗ для отрасли можно запросить у нашей команды через форму на странице турбогенераторов или в разделе сотрудничества.

FAQ: короткие ответы на частые вопросы

Как подобрать турбогенератор по мощности, напряжению и режиму работы?

Базовая логика — мощность под 70–75% средней нагрузки предприятия по годовой кривой; напряжение — стандартное для вашего РУ (чаще всего 6,3 или 10,5 кВ); частота вращения — 3000 об/мин для прямого валопровода или 1500 об/мин с редуктором для малой мощности; режим — базовый, если нагрузка стабильная, маневренный — если есть суточные перепады. Точный подбор делается на основе годовых графиков нагрузки и тепловых балансов.

Что входит в стандартный комплект поставки ТГУ и какие данные нужны для КП?

В типовой комплект входят: турбина с системой регулирования и масла, генератор с возбуждением, муфта, ОПУ (общестанционный пульт управления), щит РЗА, КИПиА, конденсатор (если КЭС/ПТ), шкафы собственных нужд. Опции: пусковой маслонасос, аварийный маслонасос, электрический подогреватель масла, шумозащита. Для КП нужны: электрическая нагрузка (профиль), тепловая нагрузка, параметры пара, тип топлива, точка подключения к сети.

Как турбогенератор интегрируется в существующую электрическую схему?

Через генераторный выключатель на собственное напряжение РУ предприятия (6/10 кВ). Параллельная работа с сетью реализуется через ГПП завода. Защиты — дифференциальная, от потери возбуждения, обратной мощности, асинхронного хода. При необходимости — устройство быстрого переключения с собственной генерации на сетевое питание.

Можно ли работать без сети (островной режим)?

Да, если генератор синхронный и предусмотрена соответствующая система возбуждения и регулирования. Островной режим повышает надёжность электроснабжения предприятия (нет привязки к стабильности сети), но требует более сложной автоматики и резервирования: при пуске крупного потребителя такая ТГУ должна без помощи сети удержать частоту и напряжение.

Какой срок окупаемости можно реалистично ожидать?

На природном газе при тарифе из сети 7 ₽/кВт·ч и КИУМ 80% — 4–7 лет. На попутном газе или отходящем паре — 1,5–3,5 года. На угле или биомассе — 5–9 лет. Прямой ответ для вашего проекта возможен только после построения индивидуальной финансовой модели с реальными ценами топлива, тарифами и графиком нагрузки. Для расчёта — оставьте заявку на странице турбогенераторов.

Какой ресурс у промышленного турбогенератора и как часто его ремонтировать?

Назначенный ресурс турбогенераторов российского производства — 220–250 тыс. часов (около 30–35 лет при работе 7000 ч/год). Плановые остановы — раз в 4–5 лет (средний ремонт), капитальный ремонт — раз в 8–12 лет с ревизией ротора и подшипников. При правильной эксплуатации и сервисном контракте машина работает на 30–40% дольше назначенного ресурса.

Связанные решения и материалы

Эта статья покрывает выбор турбогенератора с уровня системного инженера и финансового директора. Если вы готовите конкретный проект, продолжите чтение в материалах глубже:

Что делать дальше

Соберите за 1–2 недели данные по восьми пунктам чек-листа выше и направьте их на расчёт. В течение 2–3 недель мы вернёмся с тремя сценариями (минимальный CAPEX, оптимальный TCO, максимальный КИУМ) и LCOE для каждого. Это база, на которой можно принимать инвестиционное решение, а не «общими словами обсуждать собственную генерацию».

— команда РУСТРЕЙД, направление турбогенераторов
